रसुवागढीबाट उत्पादित विजुली राष्ट्रिय प्रसारणलाइनमा जोडियो, उपत्यका लाभान्वित

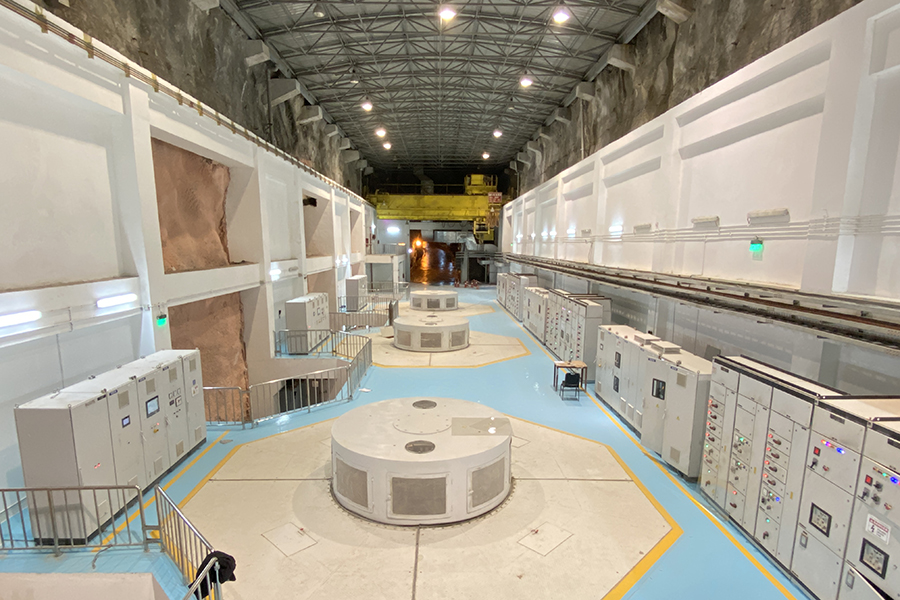

काठमाडौं । नेपाल विद्युत् प्राधिकरणको सहायक कम्पनी चिलिमे जलविद्युत् आयोजनाको अगुवाइमा रसुवामा निर्माण भएको १ सय ११ मेगावाटको रसुवागढी जलविद्युत् आयोजनाबाट उत्पादित विद्युत् राष्ट्रिय प्रसारण लाइनमा जोडिएको छ । रसुवा गोसाइँकुण्ड गाउँपालिकामा निर्माण भएको आयोजनाका ३७–३७ मेगावाटका तीन युनिटमध्ये एउटाबाट बुधबारदेखि परीक्षणका रूपमा विद्युत् उत्पादन सुरु गरिएको छ ।

आयोजनाले बुधबार परीक्षणका रूपमा ४.२ मेगावाट विद्युत् उत्पादन गरेको थियो । परीक्षण सफल भएपछि अब क्रमशः विद्युत् उत्पादन बढाउँदै लगिने छ । सबै युनिटबाट परीक्षण उत्पादन र तोकिएका मापदण्ड पूरा गरी करिब एक महिनाभित्र आयोजनाबाट व्यावसायिक रूपमा विद्युत् उत्पादन सुरु गरिने आयोजनाको प्रवद्र्धक रसुवागढी हाइड्रोपावर कम्पनीका प्रबन्ध सञ्चालक छवि गैरेले बताए ।

टिमुरे ९तातोपानी० स्थित विद्युतगृहबाट आयोजनाले नै निर्माण गरेको १० किलोमिटर १३२ केभी प्रसारण लाइनमार्फत उत्पादित विद्युत् रसुवा आमाछोदिङमो गाउँपालिका थम्बुचेतस्थित प्राधिकरणले बनाएको २२०–१३२–३३ केभी सबस्टेसनमा जोडी राष्ट्रिय प्रसारण प्रणालीमा समाहित गरिएको छ ।
उक्त विद्युत् चिलिमे–त्रिशूली र त्यहाँबाट त्रिशूली–काठमाडौं २२० केभी प्रसारण लाइन हुँदै राष्ट्रिय प्रसारण प्रणालीमा प्रवाह हुनेछ । चिलिमे–त्रिशूली २२० केभी प्रसारण लाइन निर्माण सम्पन्न गरी २१ कात्तिकदेखि सञ्चालनमा ल्याइएको थियो ।

रसुवागढीबाट उत्पादित विद्युत् हिउँदयाममा काठमाडौं उपत्यकामा हुने माग व्यवस्थापनमा सहज हुनेछ । सुक्खायाम सुरुसँगै भोटेकोसी नदीमा पानी बहाब घट्न सुरु भएसकेकाले रसुवागढी आयोजनाबाट पूर्णक्षमतामा विद्युत् उत्पादन हुने छैन । हिउँद याममा आयोजनाबाट करिब ३७ मेगावाट मात्र विद्युत् उत्पादन हुनेछ ।

खरिद र निर्माण (ईपीसी) मोडेलमा विद्युतगृह, बाँध, सुरुङ लगायत सिभिल संरचना र इलेक्ट्रोमेकानिकल काम गर्न चाइना इन्टरनेसनल वाटर एन्ड इलेक्ट्रिक कर्पोरेसनसँग ३० पुस २०७० मा ठेक्का सम्झौता भएको थियो । इलेक्ट्रोमेकानिकल कार्यका लागि भोइथ हाइड्रो प्रालि भारतसँग १५ साउन २०७१ मा ठेक्का सम्झौता भएको थियो ।

२०७२ सालको विनाशकारी भूकम्प र त्यसपछिका पराकम्पन एवं बाढीपहिरोले पुर्‍याएको क्षति तथा अवरोध, कमजोर भौगर्भिक अवस्था, मधेश आन्दोलनका कारण निर्माण समाग्री ढुवानी र इन्धन आपूर्तिमा आएका समस्या, प्रत्येक वर्षायाममा आयोजना क्षेत्रमा आइरहने ठूलो बाढी, पहुँच मार्गमा निरन्तर गइरहने पहिरो, कोभिड महामारी लगायत कारण आयोजना निर्माण प्रभावित भएको थियो ।

आयोजनाबाट गत चैतसम्म विद्युत् उत्पादन गर्ने लक्ष्य राखी सम्पूर्ण निर्माण सम्पन्न गरिएको थियो । तर, आयोजनाको विद्युत् जोडिने चिलिमे–त्रिशूली २२० केभी प्रसारण लाइन निर्माण सम्पन्न गर्न केही समय लागेकाले विद्युत् उत्पादन केही ढिलाइ भएको हो ।

प्राधिकरणसँग विद्युत् खरिद–बिक्री सम्झौता (पीपीए) गर्ने समयमा आयोजनाको अनुमानित लागत निर्माण अवधिको ब्याजबाहेक १३ अर्ब ६८ करोड ४२ लाख रुपैयाँ तय गरी सोही आधारमा ५० प्रतिशत स्वपूँजी (इक्विटी) र ५० प्रतिशत ऋणबाट जुटाइएको थियो ।

आयोजना निर्माण अगाडि बढाउने समयमा मुख्य रूपमा अमेरिकी डलरको तुलनामा नेपाली रुपैयाँ अवमूल्यन भएका कारण संशोधित अनुमानित लागत निर्माण अवधिको ब्याजबाहेक १५ अर्ब १८ करोड ३७ लाख रुपैयाँ कायम गरिएको थियो । काबु बाहिरको परिस्थितिका कारण आयोजना निर्माण अवधि बढ्दा र डलरको तुलनामा नेपाली मुद्रा कमजोर बन्दा आयोजनाको अनुमानित लागत निर्माण अवधिको ब्याजबाहेक अनुमानित लागत १८ अर्ब ६९ करोड रुपैयाँ छ । निर्माण अवधिको ब्याज करिब ६ अर्ब रुपैयाँ पुग्ने अनुमान छ ।

कम्पनीमा चिलिमे जलविद्युत् कम्पनी लिमिटेडको ३२.७९ प्रतिशत, प्राधिकरणको १८ प्रतिशत र रसुवाका स्थानीय तहको ०.२१ प्रतिशत संस्थापक सेयर छ । आयोजनाले ५० प्रतिशत स्वपूँजी र ५० प्रतिशत ऋणबाट लगानी जुटाएको थियो । आयोजनामा कर्मचारी सञ्चय कोषले ऋण प्रवाह गरेको छ । निर्माण अवधि लम्बिएर कर्जा बढ्दा ऋण ६० प्रतिशत र इक्विटी ४० प्रतिशत कायम भएको छ ।

कम्पनीमा कर्मचारी सञ्चय कोषका सञ्चयकताको १५.५ प्रतिशत, कम्पनीका संस्थापक संस्थाहरू ( प्राधिकरण, चिलिमे र रसुवा जिल्लाका सम्बन्धित स्थानिय तह) का कर्मचारी तथा ऋणदाता संस्था (कर्मचारी सञ्चय कोष) का कर्मचारीको ४.५ प्रतिशत, आयोजना प्रभावित रसुवावासीको १० प्रतिशत र आमसर्वसाधारणको १५ प्रतिशत गरी ४९ प्रतिशत साधारण सेयर छ । आयोजनाबाट वार्षिक ६१ करोड ३८ लाख ७५ हजार युनिट विद्युत् उत्पादन हुनेछ । उक्त विद्युत् बिक्रीबाट कम्पनीलाई वार्षिक ३ अर्ब २५ करोड रुपैयाँ आम्दानी हुनेछ ।
